一台水冷螺杆机组的出口合同里,最容易扯皮的不是冷量,而是“调试谁负责”。机组在工厂已经充注制冷剂、加了油、做过保压,运到海外工地后,要接水路、接电、冲洗管道、预热压缩机,再一步步开机试运行。这些动作如果只靠一个工程师到现场临场发挥,交付记录、培训和安全就没有着落。这一篇把安装、调试与交付资料拆成可写进页面和合同的清单。
成套机组:到现场剩哪些活
中大型冷水机组(如螺杆式)通常以整机形式出厂,低压部分做好保温、系统充好制冷剂和冷冻油。到现场后,工作主要围绕三块:机组就位与减振、水系统连接与冲洗、电气接线与联锁。理解这个边界,才能把“出厂”和“现场”的责任分清楚,避免把工厂工序和现场工序混着承诺。
| 阶段 | 现场要做的事 | 通常谁负责 |
|---|---|---|
| 就位 | 基础找平、减振垫/弹簧减振器、水平度调整 | 施工方,厂家指导 |
| 水路 | 接蒸发器/冷凝器、过滤器、膨胀水箱、排气与流量开关 | 施工方 |
| 电气 | 按最大运行电流配断路器与电缆、相序与接地、联锁 | 电气方 |
| 调试 | 水系统冲洗排气、压缩机油预热、开机试运行、参数记录 | 厂家指定人员监督指导 |
| 培训 | 操作、保养、常见故障处理 | 厂家/代理,纳入合同 |
安装:先解决水平、减振和维修空间
公开的机组手册里,对基础的共识是:混凝土或槽钢基础要平整、承载足够,安装平台的水平高度差通常控制在一个很小的范围内(常见每米零点几毫米到几毫米,视厂家),基础四周宜设排水沟,底脚按需加橡胶减振垫,悬空楼板建议弹簧减振器。维修空间也是硬指标:机组四周一般要留出约 1 至 1.5 米,上方留出约 1 米,便于吊装换热管和检修。
机房环境常被忽略:机组散热会使机房升温,要求通风良好、必要时强制排风,使环境温度控制在合理范围(常见约不超过 35℃)。这些不是装饰性要求,而是换热效率和电气寿命的前提。

水系统:三件事必须在开机前做完
- 过滤与冲洗:蒸发器进水前应安装过滤器(常见要求 16 目以上),管道焊渣、杂物必须在与机组连接前冲洗干净;未冲洗干净前不得开机,否则会损坏换热管。
- 排气:管路最高点设自动或手动排气阀,开机前排尽管内空气;水系统未充分排气前不得开机。
- 联锁:水管上必须安装水流开关并与机组联锁;膨胀水箱、旁通阀、防震软接头、管道独立支撑也要按图配置,避免机组的振动传到管路。
水质同样要写进资料:使用未经处理的水会降低效率、腐蚀或堵塞换热器,循环水与补水的水质范围应取自厂家 IOM,并在调试前确认达标。

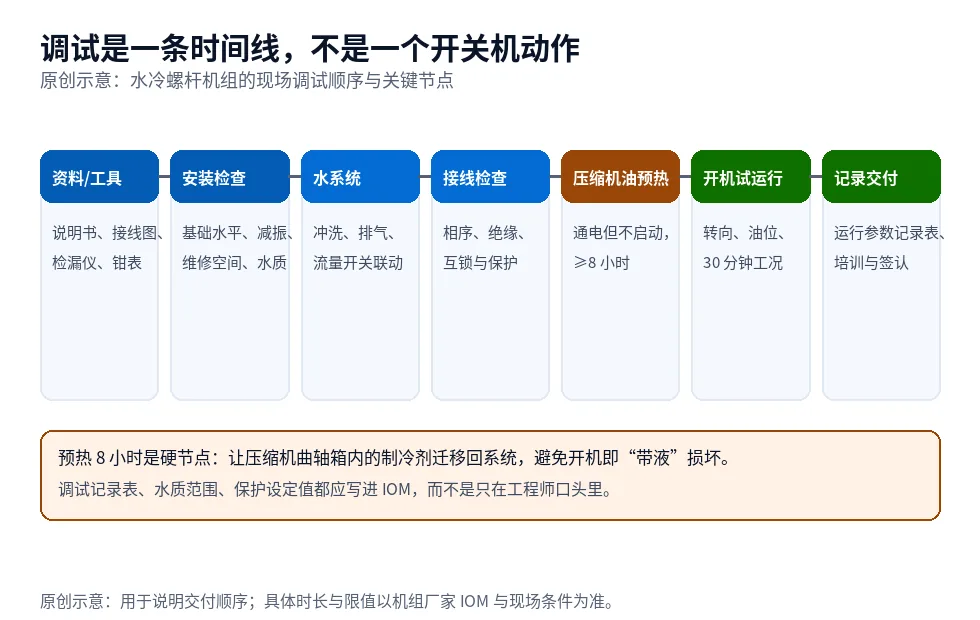

调试:那条 8 小时预热不能省
调试前的准备,通常包括资料(安装使用说明书、合格证、接线图)、仪表(饱和温度及压力表、钳形电流表、万用表、电子检漏仪、兆欧表)和制冷常用工具。真正上电后,有一个关键节点:开机前必须先给机组供电但不启动,让压缩机的曲轴箱加热带工作数小时(常见要求不低于 8 小时)。目的是让停机期间迁移到曲轴箱里的制冷剂回到系统,否则一开机就可能“带液压缩”,损伤压缩机。
开机顺序大致是:先确认水泵与末端设备运行正常、水路流量达到要求;通过显示器确认无未排除的故障、控制器参数无误;再启动机组,检查压缩机转向(反转要调整相序)、油位;试运行一段时间(常见约 30 分钟),按负载与水系统实际设定进水温度;停机后间隔一段时间(常见约 10 分钟)再投入,防止频繁启停。
| 调试节点 | 要确认什么 | 记录形式 |
|---|---|---|
| 水系统检查 | 水流方向、冲洗、排气、流量开关联锁 | 调试前检查表 |
| 电气检查 | 相序、绝缘、接地、断路器和保护设定 | 接线检查记录 |
| 预热 | 加热时间达到厂家要求 | 时间记录 |
| 试运行 | 转向、油位、压力、温度、运行电流 | 运行参数记录表 |
| 培训交付 | 操作与保养、应急处理 | 培训签认 |
出口场景:把责任与语言写进资料
面向海外项目时,除了技术动作,还有三件事需要在页面和合同里交代清楚:
- 资料语言与版本:IOM、接线图、调试记录表的语言,以及随附语言的效力;出口市场往往要求当地语言。
- 调试与培训责任:谁派员、费用谁承担、是否远程指导、超期如何处理,别只在报价时才提。
- 备件与保修边界:易损件、保修范围、现场条件(水质、电源、环境温度)不符合要求时的责任划分。
机组选型的工况参数怎么给采购,见冷水机组额定制冷量怎么读;工程项目询盘该收哪些图纸与设备表,见暖通项目询盘资料清单。设备安装调试的责任边界,还可参考设备安装调试怎么写进官网。
参考来源
- 公开的水冷螺杆式冷水机组安装使用手册(基础水平、减振、维修空间、水路冲洗排气、压缩机油预热 ≥8 小时、试运行与记录表等说明,来自多家品牌的公开手册资料)
- GB/T 18430.1《蒸汽压缩循环冷水(热泵)机组 第 1 部分:工业或商业用及类似用途的冷水(热泵)机组》(机组产品标准入口)
- GB 50243《通风与空调工程施工质量验收规范》(施工与验收口径)
- ASHRAE Guideline 0 / 1.1(调试流程方法学)与 ASHRAE 15 / EN 378(制冷系统安全,标准正文为付费文本,本篇未逐条下载)
