设备卖出去之后,采购最常问的不是参数,而是“谁来装、装完谁调试、调试到什么程度算完成”。安装调试与培训服务页要把服务范围、双方责任、费用归属和验收方式写清楚,否则“提供安装服务”这句话既容易引起期待,也容易在争议时说不清。

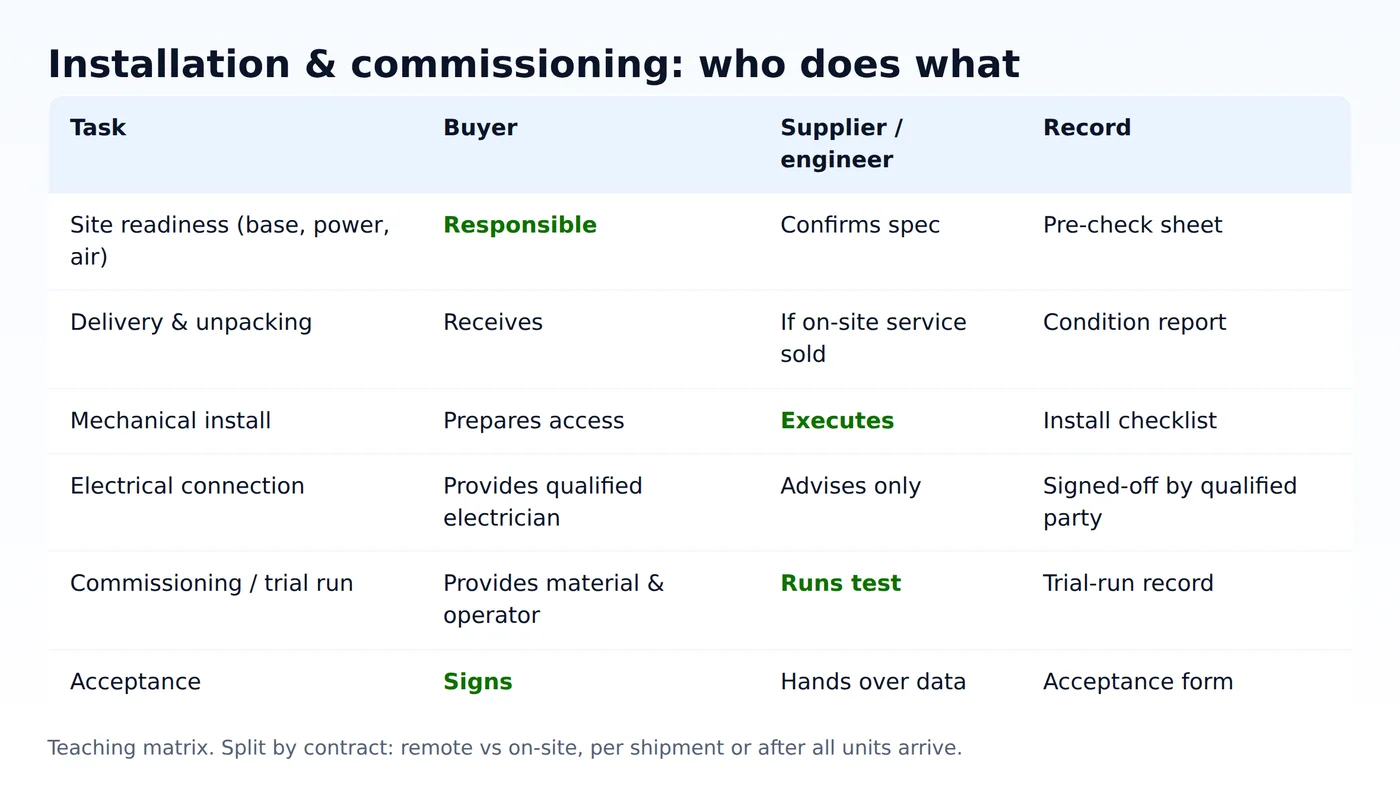

先区分四种不同的服务

现场安装由谁执行:客户自己的电工、第三方工程公司还是供应商技术人员;调试范围是通电试运行,还是包含客户产线联调;培训是现场讲解还是集中在工厂;远程支持能解决什么问题、响应方式如何。这四件事常被混写成“安装调试培训一条龙”,实际责任差别很大。若企业只提供远程指导,页面就明确写不派工程师;能做现场服务的,写清国家范围、差旅与住宿如何计算、需要客户配合什么条件。

设备涉及危险工况、压力或电气安全时,安装责任更需谨慎。页面可说明服务由具备相应资质的人员执行,并提醒客户遵守当地法规和设备手册的安全要求,但不要写成“无需专业资质即可自行安装”。安装说明的具体风险可参照安装保养内容的型号边界。

设备到货后由客户准备基础、由供应商完成安装与调试验收的场景插画
原创场景插画,非光算或客户的真实安装现场。

客户需要准备什么,决定成不成功

常见卡点不是设备本身,而是现场条件:基础尺寸与承载、电源容量与相数、压缩空气或冷却水、气源、照明、叉车和吊装通道、停机窗口。页面把这些前置条件列成清单,注明由谁负责确认,并在发货前安排一次现场勘查或图纸确认。若客户场地尚未准备好,写明服务日期会顺延及费用处理方式,比承诺“随货安装”更实际。

调试完成后需要什么作为验收依据,也要提前说:连续运行多长时间、试运行参数范围、记录哪些数据、由谁签署。示例:“空载与带料试运行各 X 小时,双方按出厂参数表核对运行参数并签署验收记录;因客户侧电源、气源或工艺条件不达标导致的调整不计入免费调试次数。”后半句是在约定边界,不是免责套话,真实服务通常都需要这样的说明。

费用怎么写才不会在项目中期爆出来

常见计费方式有三种:设备售价内含一定人日的安装调试、超出部分按人日计费;或安装服务单独报价。页面应说明采用哪种、包含多少人日、超出人日的费率与差旅如何计算、是否需要预付。远程支持与现场服务分开列,避免客户以为电话指导也包含在“安装”里。备件更换、二次调试和跨年度的维护保养往往另行计费,提前写明比事后解释更省事。

培训也分层:标准操作与日常维护通常随设备提供;工艺参数设置、故障诊断或特定产线操作属于额外服务,可安排在工厂或现场。培训结束后是否提供教材、录屏或证书,按企业实际做法写,不要为了好看写“提供国际认证培训”,除非确有可核实的项目。

多台设备、多批次交付时,调试范围怎么切

项目型订单常有分批到货,页面应说明服务是随每批进行,还是在全部到齐后统一安排;每批的服务人日如何计算、客户需要在每批之间完成哪些准备(基础、电源、平面布置)。如果客户厂房改造分阶段进行,把调试计划按阶段写清,比承诺“随货安装”更能减少争议。对分期项目,也要在合同中写清前后批之间的联调责任。

服务没做完,问题留在谁手里

安装中途因客户场地条件、停电、停产窗口变更而中断时,常见纠纷是“工程师已经到场,之后的费用算谁的”。事前写明:因客户侧原因中断的复工安排、再次出差的费用如何计算、工程师等待期间的计费方式,以及设备在未完成调试状态下的保管责任。若现场发现了原本未提及的问题(例如电源容量不足),处理方式应是暂停、评估、由客户决定是否变更,而不是现场先改再说。

调试完成后的移交也属于交付:随机资料、备件清单、工具、记录表是否一并交付,客户保管哪一部分,后续保修期内哪些更换属于免费范围、哪些属于易损件。这些应在验收记录里留一份,而不是只存在于工程师脑子里。备件后续如何订购,可参考备件订购页。

服务页和售后页的分工

安装调试属于交付阶段,售后覆盖使用期。把两页分开但互相链接:安装页面向正在采购的买家,售后页面向已使用设备的客户,说明保修范围、备件获取与响应方式,保修具体范围可参考质保条款的写法。若服务由区域代理执行,按经销商目录写清谁负责上门、联系人如何核验,不在页面虚构服务网点。

上线前用一个真实历史项目走一遍:客户读完页面能否回答“服务包含什么、不含什么、要准备什么、花多少、怎么验收”。若答案分散在三个页面或需要邮件确认,说明服务范围还没写清。涉及跨境签证、当地用工和保险的具体要求由企业按实际项目处理,网站不代替合同条款。
