面料订单交期怎么算:现货、订织、染整的起算点与生产节点

/ 光算科技

买家问“货期多久”,最难说清的不是没有数字,而是数字背后的起点:同一句“30 天”,从下单算、从确认样通过算、还是从原料到厂算,可以差出好几周。这一篇把现货、订织、订染三条路径的起算点和关键节点拆开,并给一个带工作日假设的虚构排程,说明延误应当怎么通知。

交期不是从询价开始,先看是哪类订单

面向订单的纺织生产通常以交货期为重,工序多、可能回修,排程天然带不确定性(可参考 染整行业生产特点的公开说明)。行业资料把交期定义为从订单确认到成品离厂的这段时间,中间夹着打样、原料、生产、质检与出货准备(见 Thai Son S.P 对服装生产交期的说明)。所以第一件事是分清订单类型,再谈从哪一天起算。

订单类型交期通常从哪一天起算主要依赖
现货 / 备货库存确认、合同/付款条件满足后现有库存数量与颜色是否齐、物流与订舱
订织(规格/组织定制)订单确认+确认样通过+原料到位纱线/坯布、织机档期、确认样循环
订染(颜色定制)订单确认+lab dip(化验小样)通过+染缸排期染化料、坯布批号、染缸档期、后整理

把起算点写进报价与合同,比给一个笼统的“天数”重要得多。

先把确认样和原料到位单列

交期里最难压缩的往往是等待。它可归到两类变量:

  • 确认样循环:寄样→客户看样→反馈→改样,每一轮都占时间;反馈越晚、要求越模糊,轮次可能越多。
  • 原料到位:纱线、坯布、染化料是否现货;非常规成分或特殊整理会拉长原料周期。
  • 客户相关节点:颜色/规格确认、合同与订金等不完全由工厂控制,应单列标出。

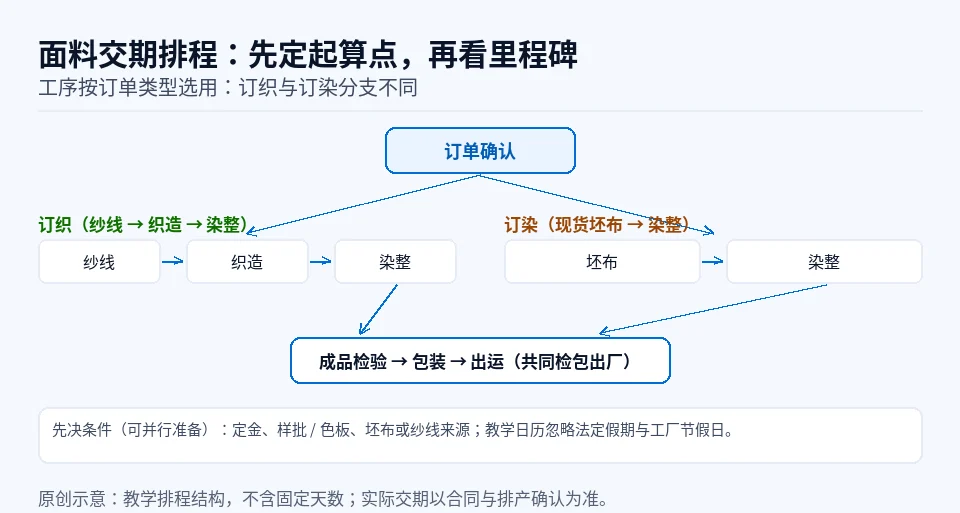

面料交期按订单类型分支的原创示意
原创示意:交期按订单类型分支——订织(纱线 → 织造 → 染整)与订染(现货坯布 → 染整)汇入成品检验 → 包装 → 出运;先决条件(定金、样批 / 色板、坯布或纱线来源)可并行准备,按工作日估算、不含固定天数,教学日历忽略法定假期与工厂节假日。

生产到出货的关键节点

  1. 规格与订单确认(含数量、颜色数、现货/订织)。
  2. 打样与客户确认:lab dip、手织样或米样,通常需要多轮。
  3. 原料/坯布到位,染化料备齐。
  4. 排产:按染缸、织机与后整理档期排队,多个颜色会影响排缸顺序。
  5. 织造或染色(按订单类型不同)。
  6. 后整理:定型、抓毛、涂层等,既是时间也是颜色与手感的变量。
  7. 检验与包装:验布、打卷、装箱,同时准备装箱单与唛头(见 卷装与装箱单核对)。
  8. 出货(ex-factory)与后续运输、报关。

“可分批”也是节点:如果允许多个缸号分批出,首批可以早走,剩余按排产跟进;若合同要求整批一次性出货,就要按最慢的颜色/缸号对齐。

一个只按周一至周五的虚构排程

下面的日期是虚构教学示例,用来演示“工作日+起算点”怎么写,不是任何订单的承诺。教学日历只按周一至周五计数,忽略任何国家或地区的法定节假日;真实排程必须以双方工厂与物流日历为准。假设这是一张订染订单:坯布为现货,只做染色与后整理;起点为周一 2026-04-06(第 0 个工作日);lab dip 一轮通过;寄送 3 个工作日、客户反馈 3 个工作日;排产等待 4 个工作日;染色(含前处理)7 个工作日;后整理 3 个;检验与包装 3 个。

节点累计工作日假设日期(纯周一至周五日历)谁在等
订单与规格确认第 0 天04-06(周一)双方
lab dip 完成并寄出第 5 天04-13(周一)工厂
寄送 3 个工作日+客户反馈 3 个工作日第 11 天04-21(周二)客户回复
排产等待第 15 天04-27(周一)染缸档期
染色(含前处理)第 22 天05-06(周三)工厂
后整理第 25 天05-11(周一)工厂
检验与包装第 28 天05-14(周四)工厂
出货(ex-factory)第 28 天05-14(周四)—
若含订舱出运第 30 天05-18(周一)货代/船期

这张表的重点是结构,不是那 28 天:把每个阶段的“工作日”和“谁在等”写出来,客户才能看清每个等待由谁负责;反馈越慢,整体越可能顺延。换一个假设(两轮 lab dip、原料要等、旺季排产紧张),结果会明显不同,因此不要对外承诺一个统一的绝对天数。

延误了怎么通知

延误通知的价值在于让买家能决策,而不是只报一句“晚了”。一份可用的通知应包含:受影响的订单/颜色/缸号与数量、原计划节点、新的预计节点、延误原因类别(原料/排产/检验/客户确认等)、对交期的实际影响,以及可选方案。下面是一个虚构通知片段,仅演示字段:

PO-2604-018 / 缸号 L2402 / 单色 600 m:原排程染色应于 05-06 完成;因另一订单回修占用已安排的染缸时段,本批染色延后 3 个工作日,预计 05-11 完成,其后续后整理、检验包装与出厂节点全部相应顺延(示意:后整理 05-14、检验包装 05-19、出厂 05-19)。本例单色600m暂按整批出厂安排;若拟拆批,应先确认各批的生产、检验和色差分组是否允许,再给新批号及各自数量,不能直接承诺提前出一部分。

分批不是默认选项:要按色差分组确认可接受的分批方式,核算额外的运费与单证成本,并取得买家书面批准。颜色与缸号分组见 色卡、米样与大货确认;起订量与现货/订织报价的差异见 面料 MOQ 与库存/订织报价。想把交期节点、颜色数和分批规则做成询盘字段,可结合 外贸 B2B 网站建设 一起规划。
