SEO预算缩减时,先缩小要完成的业务范围,再决定减少哪些工作。不要把资料确认、开发、发布和复查平均削减,留下很多做了一半的任务。有限资源更适合完成一条可用的页面或资料生产流程,并明确哪些目标随之延期。
缩减方案也不能覆盖已经约定的交付责任。未完成工作怎样处理、是否调整周期、费用是否变化,应由双方根据现有约定讨论并书面确认。本文提供执行依赖的检查方法,不假定企业自动拥有暂停、退款或顺延权益。
先列正在做的事,不急着删栏目
把当前工作分成已上线但需维护、制作中的任务、尚未启动的新增计划。每项记录现状、剩余步骤、占用人员和下游依赖。只看下个月的篇数或页面数量,会漏掉本月做了一半的开发,也会低估上线后的必要检查。
假设企业准备推出一个新产品系列:资料尚未获批,英文说明已有草稿,模板也正在修改。如果只保留“发布文章”,去掉工程师审核和开发测试,最终可能发布无法兑现的参数或不完整的产品信息。更稳妥的是先完成已有成熟产品的资料,等新系列的条件具备再继续。
不要因为某一步没有直接展示排名,就认为它可以删除。审核资料、核实引用、检查图片授权、修复无法访问的页面,都是为了让最终产物可用。它们不必无限扩张,但需要保留与任务风险相称的最低范围。
用依赖关系检查被砍掉的工作
对每项拟保留任务,问“开始前必须有什么”“结束后必须由谁接手”。答案如果指向被取消的人员或工作,就说明这个任务还不能独立成立。把这些依赖写出来,比凭经验按百分比砍预算更容易看见问题。

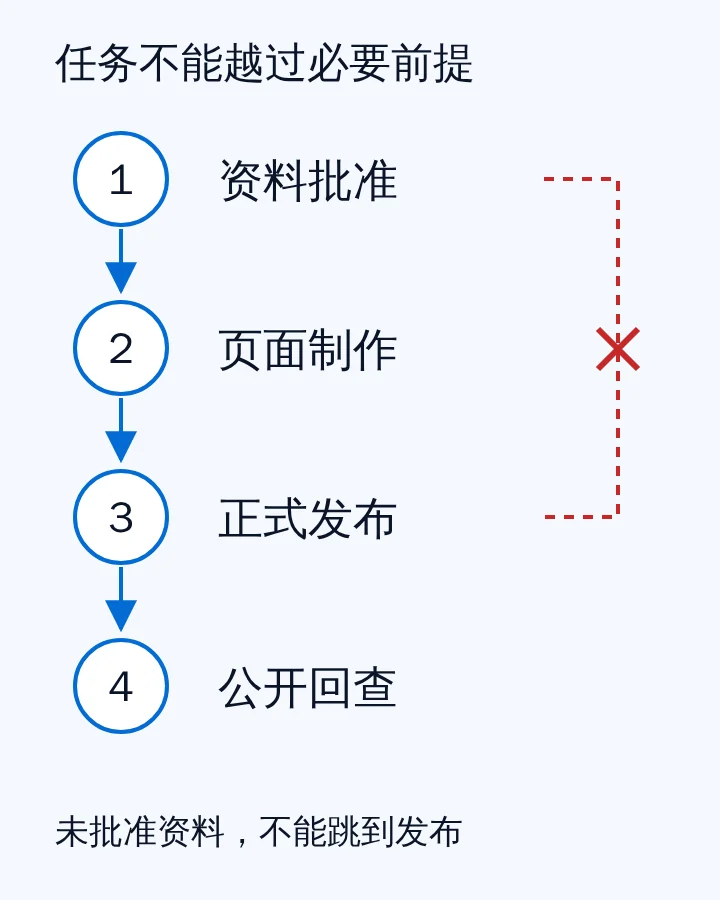

原创执行依赖图。连线表示任务前提,不代表耗时、预算比例或效果预测。
- 内容发布依赖产品事实确认、版权核对和负责人的发布批准。
- 模板修改依赖问题复现、开发实现、测试与可用的回退安排。
- 对外提供技术资源,依赖公开版本稳定、引用条件清楚及维护人员可联系。
- 观察执行结果,依赖保留必要的数据访问和准确的改动时间记录。
这些是工作之间的关系,不是套餐清单。哪个角色承担、做到什么程度,应按具体项目确定。已经由企业内部完成的步骤可以复用,但要核对输入是否仍有效,不能因为“以前做过审核”就沿用已经改变的参数。
优先保留已经公开的承诺和可用性
预算减少不意味着可以放任重要页面持续打不开,也不意味着删掉真实的售后说明就能降低维护负担。对于仍在销售的产品,公开资料的准确性、页面可访问和咨询路径可用,通常比扩张新的内容方向更需要稳定负责人。
Google搜索技术要求将页面能被获取、返回成功状态和具有可索引内容列为基本条件。这为检查公开页的可用性提供依据,但它并不规定每个企业的预算排序,也不保证保留某项工作就能保住现有排名。
先用证据和影响范围排序审计问题,确认真正需要优先维护的入口。对低风险的样式调整可以延期;对需要长期重构的问题,可以保留明确的阶段成果与风险记录,不用仓促上线替代完整修复。
暂停应留下可恢复的状态
决定暂停某项工作时,写明当前版本、原始资料位置、已获批准的内容、未解决问题和恢复前提。例如“等待工程师确认适用型号后继续译稿”,比“下季度再做”更可执行。恢复日期尚不确定,就保留条件,不虚构时间表。
未完成的草稿不应为了凑产出先公开;测试环境中的改动,也不能因预算会议结束就当成正式上线。若确实缩小发布范围,检查导航、内链和公开文案是否仍指向未准备好的内容。保留已批准的原计划和调整版本,便于以后确认何时、为何做了变更。
恢复时也不能直接点开旧任务继续做。先核对产品是否仍在售、资料是否被替代、负责人员是否变化,以及暂停期间网站有没有改版。以译稿为例,工程确认对象可能已经换成新型号,旧稿虽然文字完整,也需要重核事实。如果只是排期延期而输入没有变化,可以沿用已批准内容;若关键前提改变,就退回对应步骤,不必全部推倒重来。把这次核对记在原任务上,保留旧版,不要通过更新文件日期把暂停期间伪装成持续执行。恢复资源仍不足时,再缩小任务对象,而不是省略核对。
范围变小,目标也需要重新讨论
保留原先全部市场和产品目标,却减少承接页面与执行资源,会形成不一致的预期。调整时逐项说明哪些业务继续、哪些延期、哪些仅维护,以及现在还可以依据什么数据观察。目标词集合发生变化时,可参考目标词清单的定义与版本管理,不要悄悄重算过去的表现。
光算SEO服务页提出,预算不足以覆盖完整执行时,会如实说明能够完成的范围。双方可将原计划与拟调整方案逐项对照,确认保留、延期和暂停的任务,以及对应负责人;确认前仍按原约定执行。会议结束应形成可执行的新范围和待确认事项,而不是一句“少做一点,效果尽量不变”。
